軍巡鋪安徽六安美盈森一期,消防水炮現場調試
瀏覽: 發布日期:2019-08-08

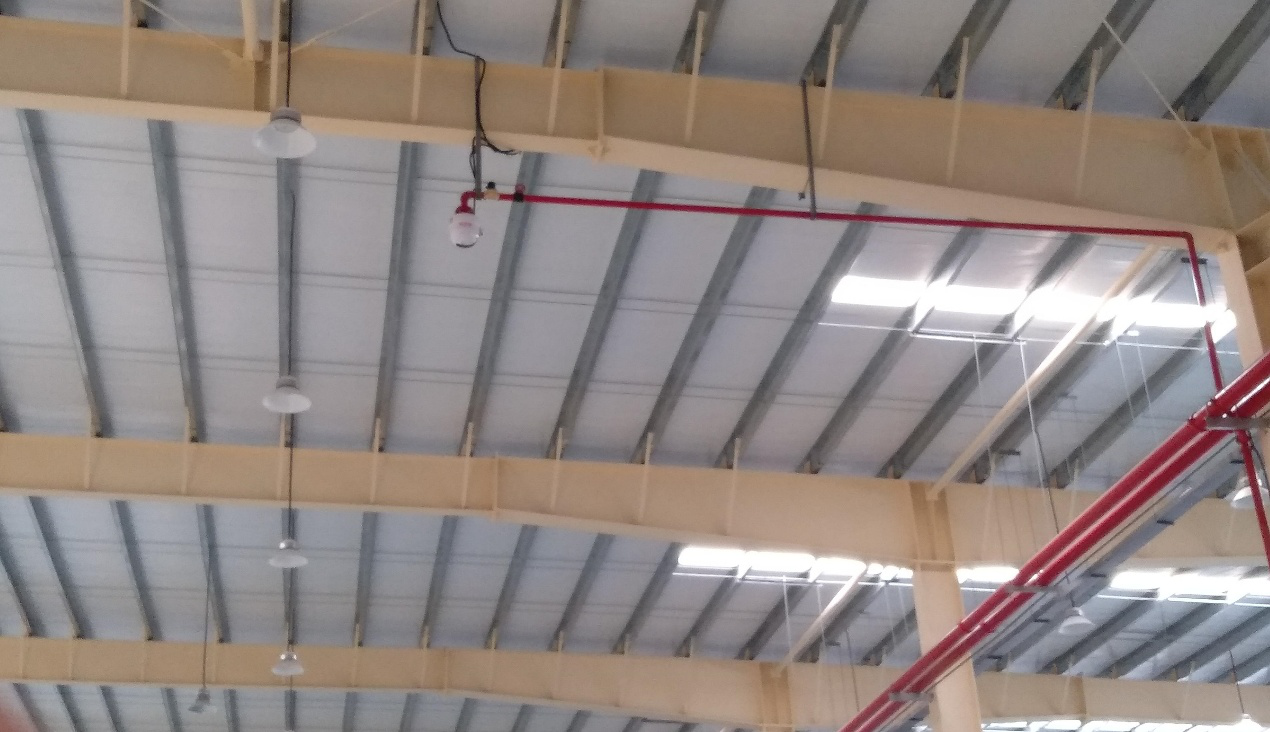

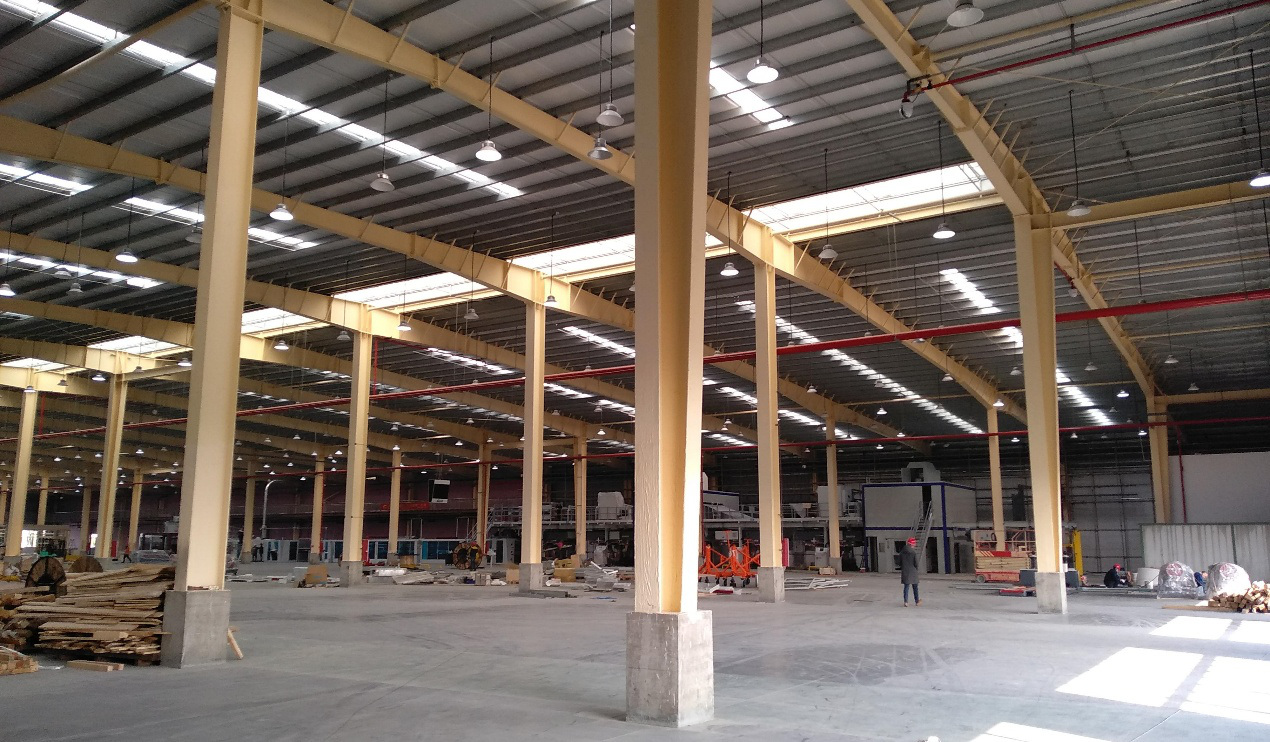

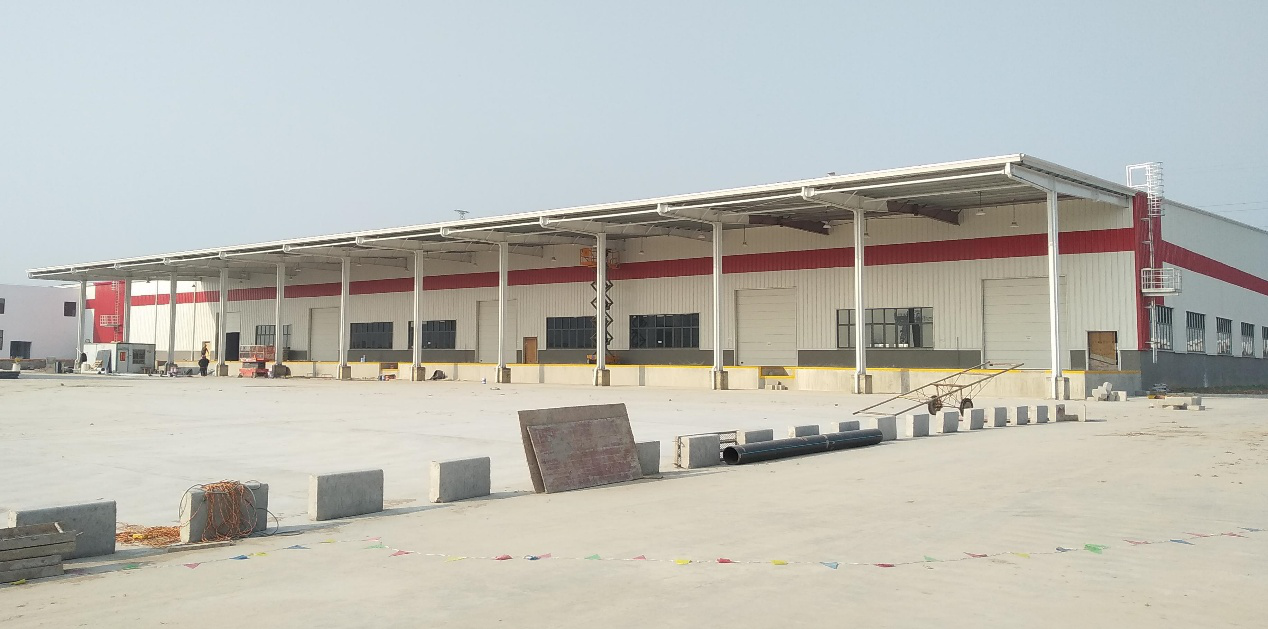

軍巡鋪安徽六安美盈森一期,消防水炮現場調試報告:工程車間61臺5L水炮,21臺現場控制箱,1臺控制臺主機及3個末端試水。水炮安裝在車間三個區高度在15米,一區15臺,二區22臺,三區24臺。末端試水未安裝。主機到第一臺控制箱距離大概200米左右,第一臺控制箱到最后一臺控制箱距離大概2000米左右。

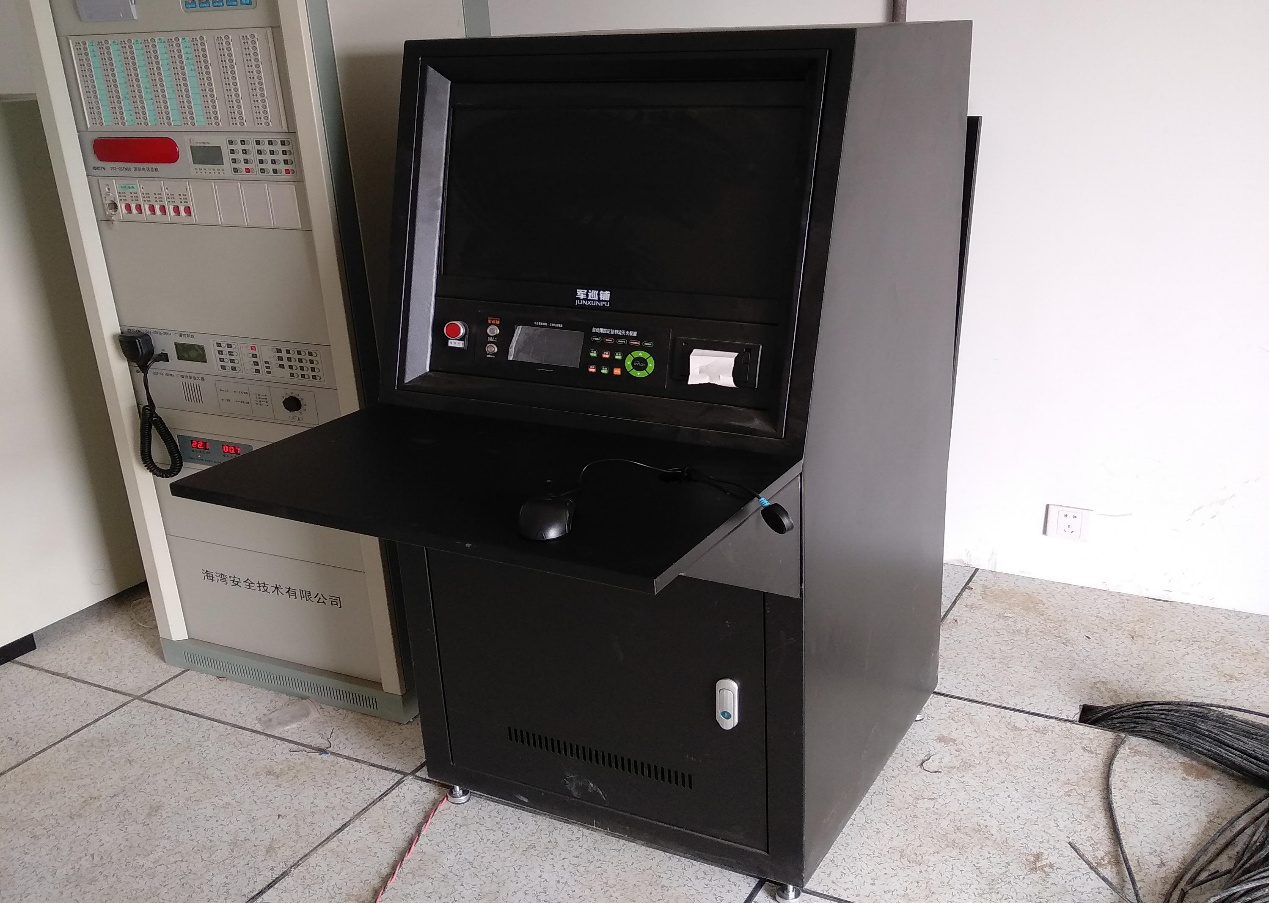

到達現場之后確認水炮安裝位置,查看線路是否正確,之后到主機室檢查主機。由于運輸過程顛簸,顯示器松動移位。更正后,組裝主機試運行正常。接視頻線頭。指導現場工人接消防水炮到控制箱線頭。而后指導控制箱到控制箱通信線接線。在通電以后檢查到有兩臺控制箱頂板未激活,不能工作,及時更換。發現兩臺電磁閥關閉狀態下開閥噴水,檢查到控制箱底板問題,及時更換。另外一臺控制箱正常,由于場地不能上高,沒法檢查電磁閥,無更改。水泡到控制箱通信正常,控制箱到主機通信隨機幾臺不通信。公司找多種方法未能解決問題,通知施工方更換帶有屏蔽層標準規格通信線更換。另外有一臺水炮運行三天以后主板電感損壞,更換主板。
由于現場交叉施工多方施工,調試環境惡掠,地面有電焊,高空有安全門施工。電源時有時無。對水炮調試進度影響較大,其中一臺水炮在電焊工作三天運行三天之后主板損壞有直接原因。另外一臺水炮在安全門施工中遭受撞擊,傳感器損壞,A06損壞,排線斷,外殼凹陷。已更換。另外一臺撞擊損壞未更換,(由于后期施工方撤離現場沒人協助)
此次前往調試用時10天,軍巡鋪安徽六安美盈森一期,消防水炮現場調試報告發現存在問題較多,目前已全部順利解決。
